擘画山水绿廊,共襄城市发展 | 我院助力青岛主城区首条集成220KV线缆综合管廊送电成功

2023年10月22日20时46分45秒,随着最后一项合闸操作的完成,由我院设计的崂山区合肥路市政配套工程暨220KV电力隧道第一条供电线路宜午线顺利送电,标志着崂山区张村河片区220KV高压线下地项目最关键一道工序的如期完成。


自2008年以来,我院先后完成省内外综合管廊项目约50余项,其中包括青岛胶东国际机场综合管廊设计、安顺路综合管廊设计等重大项目,从前期规划到设计实践积累了丰富的综合管廊设计经验。本项目我院结合合肥路综合管廊建设,将原沿河道敷设的220KV架空线缆一并进行下地改造,通过集约一体化设计,大大缩短了工期,显著节约了占地和投资。

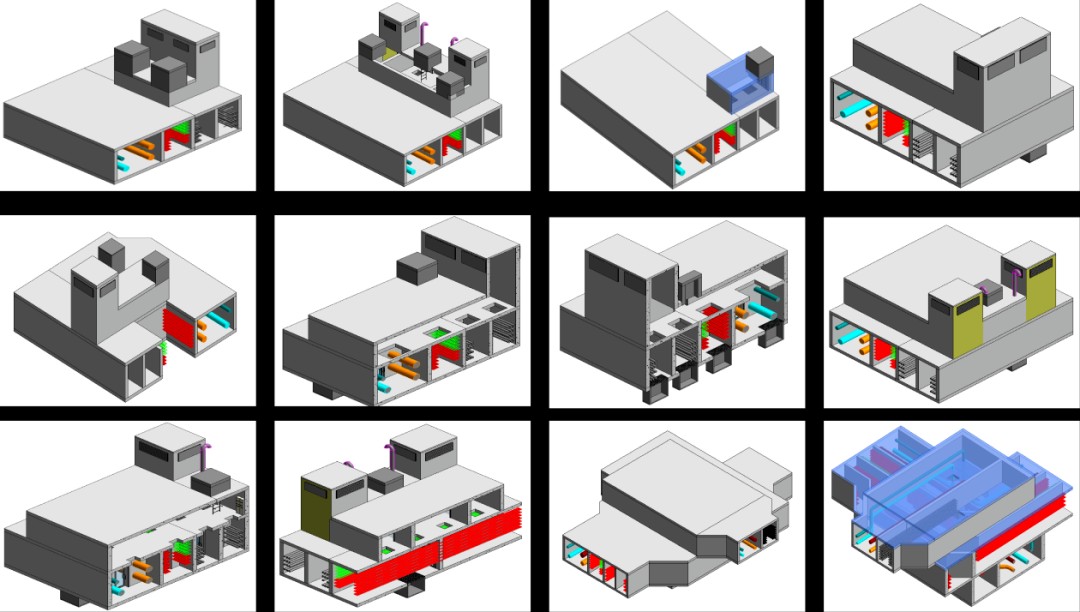

 作为青岛主城区首条220KV高压线缆入廊的四舱综合管廊,我院在前期设计阶段,先后破解“涉铁”、“涉军”、“度汛”、“涉高速”、“涉高压”等技术难题,全过程借助我院数字化协同平台,采用正向BIM设计,进一步为科技崂山、智慧城市建设贡献数智资产。

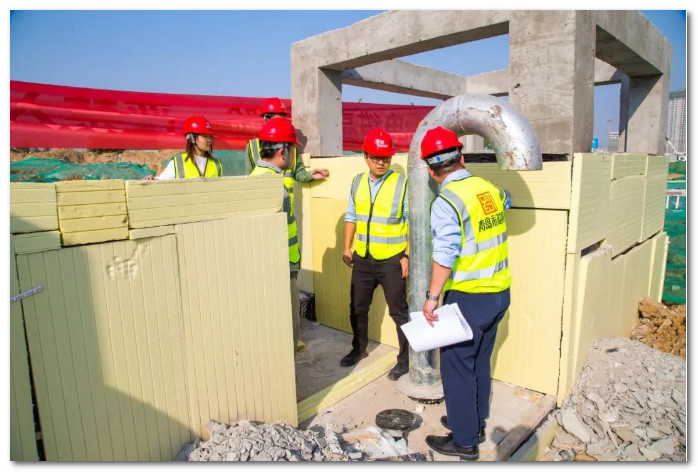

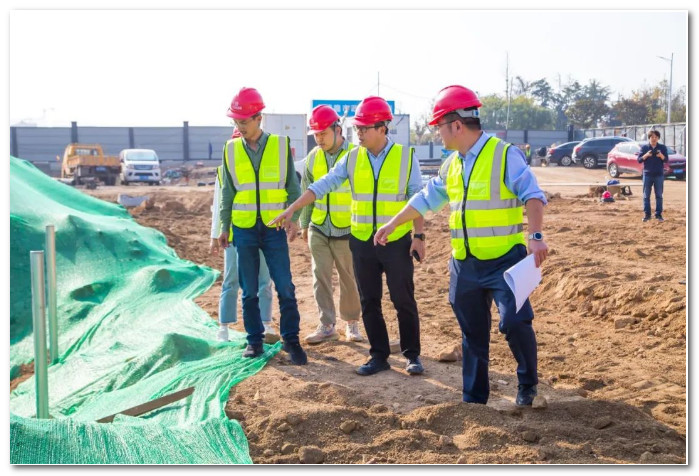

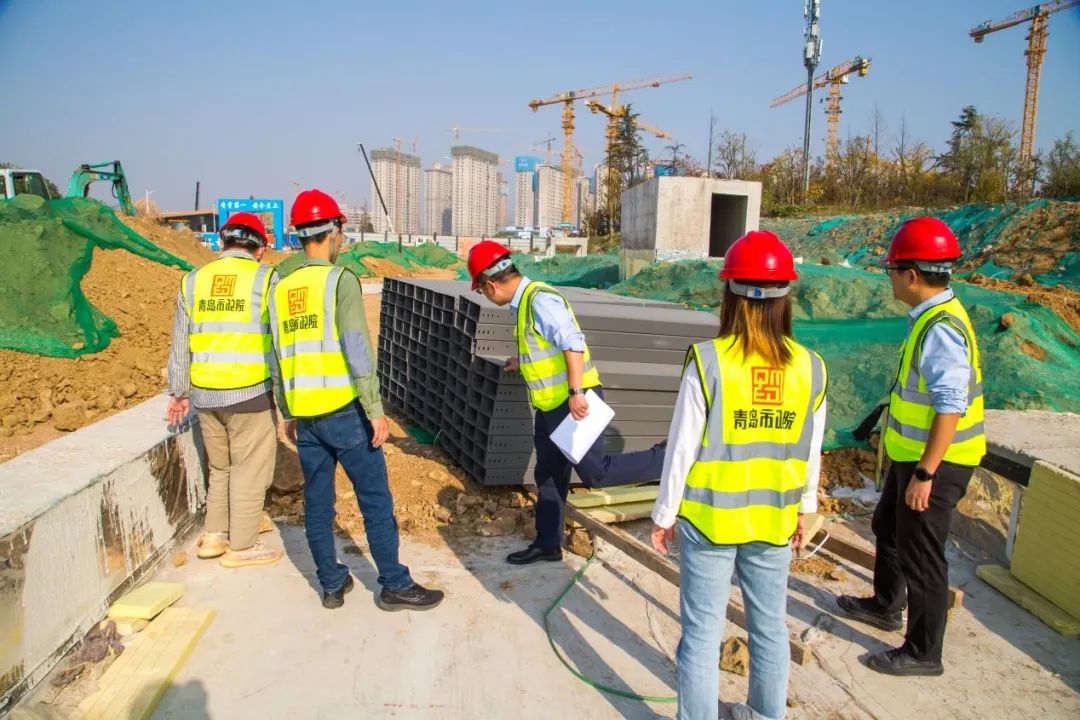

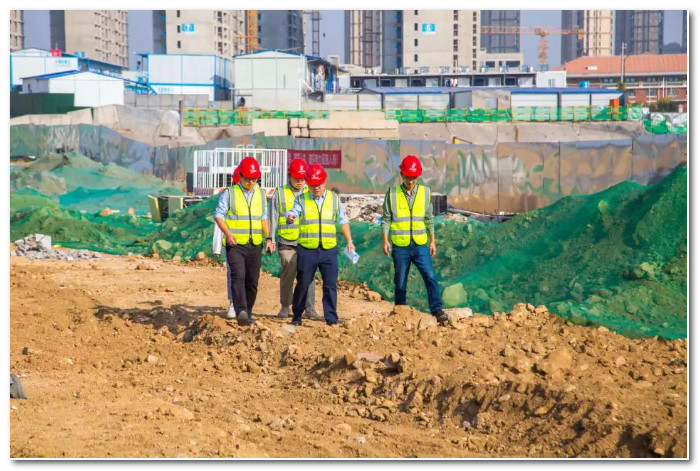

项目后期施工阶段,我院与建设单位、施工单位密切配合,持续派驻经验丰富、专业技术能力扎实的设计人员驻场服务,国庆中秋双节期间均坚守项目。历经昼夜奋战,45天完成全部4087米的主线管廊主体工程建设,20天完成全部36783米的电缆敷设任务,总工期比预期缩短近一半。

本项目的实施为张村河综合治理工程、张村河污水处理厂等重点项目落地扫清障碍,对张村河片区的开发具有重要的战略价值和里程碑意义。
